Care este progresul lucrărilor de infrastructură din comuna Cristian. Stadiul actual și pașii următori

0
Primăria comunei Cristian, județul Brașov, a emis o informare cu privire la progresul lucrărilor de infrastructură din comună:

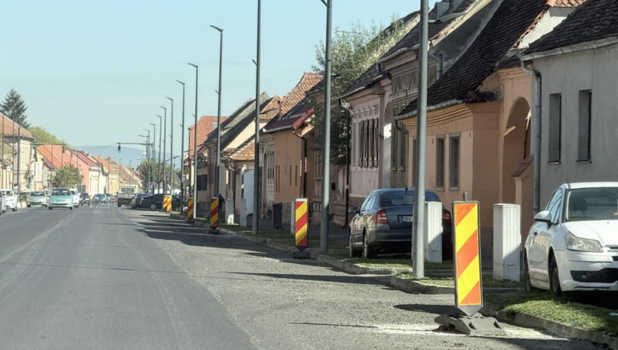

Lucrările de reabilitare a Drumului Național, realizate de CNAIR, se desfășoară în condiții bune, chiar dacă, ocazional, acestea pot crea un anumit disconfort pentru traficul rutier. În perioada următoare, se va turna stratul de uzură pe banda de stocare de pe aliniamentul Cristian-Brașov, partea dreaptă. În urma unei inspecții efectuate împreună cu reprezentanții Viarom, proiectantul și reprezentanți ai Primăriei Cristian, au fost identificate probleme legate de accesul la proprietăți, care urmează să fie remediate.
De asemenea, am transmis o adresă către Direcția Regională de Drumuri și Poduri Brașov pentru a urgenta marcarea trecerilor de pietoni în intravilanul localității, astfel încât traversarea pietonilor să se realizeze în condiții de maximă siguranță.
Pe Strada Bucegi, lucrările avansează conform planului. După finalizarea canalizării pluviale și relocarea iluminatului public, a început construirea fundației pentru partea carosabilă. În acest moment, trotuarul de pe partea stângă este aproape finalizat, iar se continuă cu montarea bordurii de delimitare între trotuar și limitele de proprietăți pe partea dreaptă, urmând ca finalizarea trotuarului să aibă loc săptămâna viitoare. Proiectul începe să prindă contur, iar aceste etape sunt esențiale pentru finalizarea în bune condiții.
Pe Strada Gării, asfaltarea a fost finalizată, inclusiv stratul de uzură. Anumite probleme legate de rețelele de utilități au necesitat modificarea traseelor, însă acestea au fost soluționate, iar acum suntem aproape de încheierea tuturor lucrărilor, urmând partea de cosmetizare a suprafețelor din proximitatea investiției. De asemenea, au început probele pentru sistemul de pompare a apelor pluviale, care vor fi evacuate în rigola existentă.
În zona Gării/Nucilor, lucrările de canalizare menajeră sunt în plină desfășurare, urmând a fi conectată la sistemul integrat de canalizare al comunei prin cădere gravitațională.
În zona Eroilor, lucrările de canalizare au fost finalizate, incluzând branșamentele și refacerea zonei după execuție.
S-a finalizat procedura de achiziție publică pentru lucrările de canalizare pluvială în zona Vulcanului, urmând să emitem ordinul de începere pentru lucrările de pe Strada Nicolae Iorga.
Pe Ghimbășel, lucrările au avansat și pe Tronsonul 3, iar în urma discuțiilor cu executantul, sperăm să mobilizeze mai mult personal, care în acest moment este relocat în zonele afectate de inundații din județul Galați.
Iluminatul public de pe Strada Ghimbavului este în faza de retușuri finale, iar pe Străzile Hamzea și Brâncoveanu acesta este deja funcțional.
Contractele de proiectare și execuție pentru iluminatul public pe străzile Nicolae Titulescu, Caraiman, Ciucaș și Parâng sunt în derulare.
Având în vedere perioada îndelungată fără precipitații, care a afectat sever stratul acvifer, se impune demararea unor studii pentru forarea a două puțuri de apă, fiecare cu o adâncime de 150 de metri. Acestea vor include un studiu hidrologic preliminar, documentația necesară pentru avizul de gospodărire a apelor de la ANAR Brașov, proiect tehnic, acord de mediu de la Agenția pentru Protecția Mediului, precum și documentația pentru obținerea autorizației de construire.
